Ein Rüstvorgang dauert 45 Minuten statt den geplanten 15. Drei Schichten, fünf verschiedene Abläufe. Das Werkzeug liegt nicht bereit, das Material kommt zu spät, die Dokumentation ist veraltet.
Was auf dem Papier wie ein planbarer Prozessschritt aussieht, ist in der Praxis einer der größten Produktivitätskiller im Shop Floor.
Unter Rüsten versteht man alle Tätigkeiten, die notwendig sind, um eine Produktionsanlage von einem Produkt auf ein anderes Produkt umzustellen. Der Rüstprozess umfasst Werkzeugwechsel, Einstellungen und Justagen, Material- und Komponentenbereitstellung, Qualitätsanpassungen sowie Reinigung, Abbau und Vorbereitung.
Jede Minute, die eine Anlage beim Rüsten steht, fehlt in der produktiven Laufzeit. Damit wirkt sich Rüsten direkt auf die OEE aus: auf die Verfügbarkeit als ersten und oft größten Hebel.
Nicht das Thema nachdem Sie suchen? Navigieren Sie durch die verschiedenen Fachbeiträge der Serie CAQ x LEAN Production The LEAN Way!
Warum Rüstzeiten die OEE ausbremsen
Die OEE (Overall Equipment Effectiveness) setzt sich aus drei Faktoren zusammen: Verfügbarkeit, Leistung und Qualität.
Verfügbarkeit: Wie viel Zeit die Anlage tatsächlich produziert hat, also die geplante Produktionszeit abzüglich aller Stillstände.
Leistung: Wie schnell die Anlage produziert hat, gemessen als tatsächliche Geschwindigkeit im Verhältnis zur Soll-Geschwindigkeit.
Qualität: Wie viele Gutteile produziert wurden, also unter Berücksichtigung der Ausschussquote.
Die vereinfachte Formel lautet: OEE = Verfügbarkeit × Leistung × Qualität.

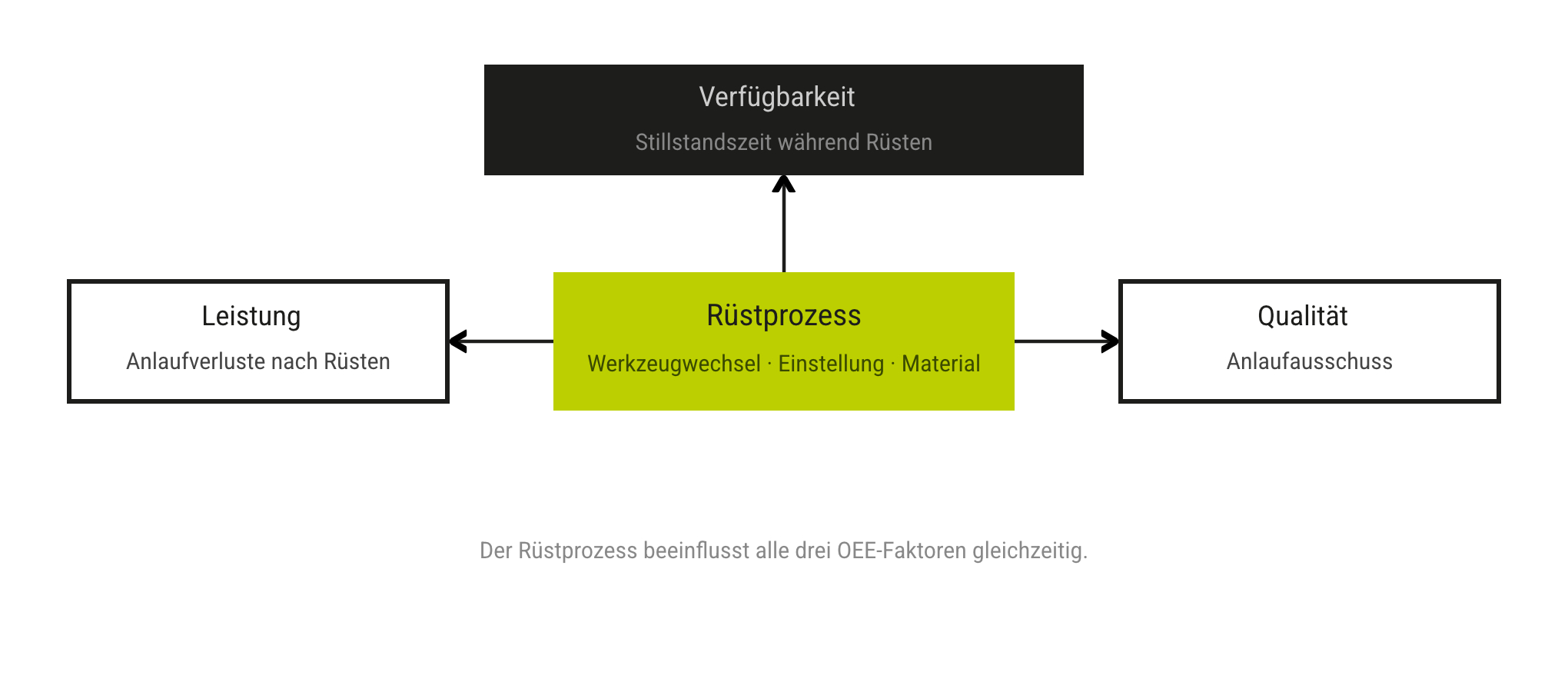

Rüstzeiten schlagen dabei primär auf die Verfügbarkeit durch. Doch die Wirkung reicht weiter: Unsauberes Rüsten erzeugt Anlaufverluste (Leistung) und Anlaufausschuss (Qualität). Damit beeinflusst der Rüstprozess alle drei OEE-Faktoren gleichzeitig.

Die drei zentralen Herausforderungen
In der Praxis zeigen sich drei zentrale Herausforderungen, die Rüstzeiten systematisch in die Höhe treiben.

Unterschiedliche Maschinenbediener:innen arbeiten unterschiedlich. Rüstschritte sind nicht dokumentiert. Versteckte Zeitfresser wie Suchzeiten, unnötige Wege und unvorbereitete Materialien bleiben unsichtbar. Die Folge: Rüstzeiten schwanken stark, selbst an derselben Anlage. Eine verlässliche Produktionsplanung wird damit unmöglich.

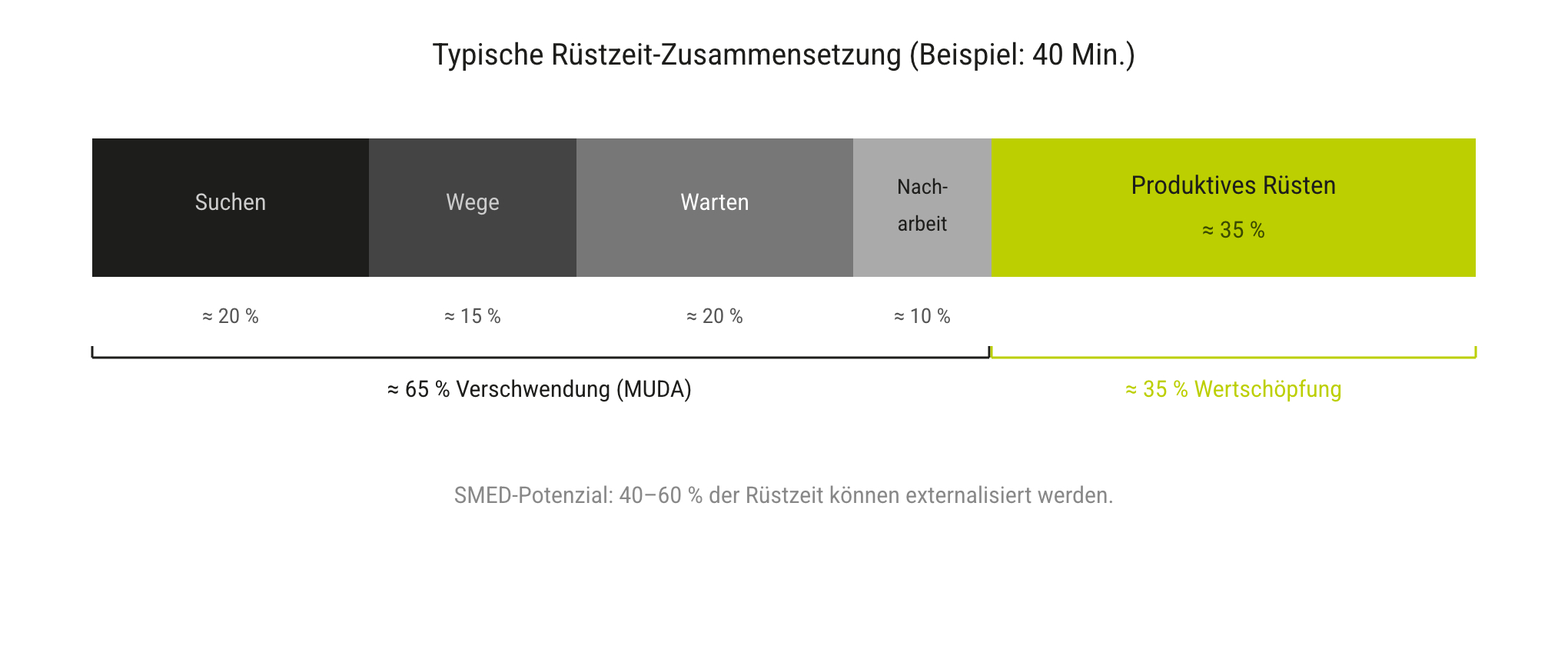

Werkzeuge sind nicht vorbereitet, fehlen oder sind beschädigt. Material ist nicht am richtigen Ort oder nicht kommissioniert. Lager- und Hallenlayouts führen zu langen Wegen. Die eigentliche Rüstzeit wird durch Nebenzeiten aufgebläht. Was als 15-Minuten-Wechsel geplant war, dauert 40 Minuten, weil 25 Minuten auf Suche, Wege und Warten entfallen.
Werkzeugwechsel sind physisch aufwendig. Viele Schraubpunkte und Justagen erfordern Präzision und Zeit. Enge Maschinenräume oder schwer zugängliche Stellen erhöhen den körperlichen Aufwand. Hier stoßen organisatorische Maßnahmen an ihre Grenzen: Ohne technische Verbesserungen bleibt ein Teil des Rüstzeitpotenzials ungenutzt.
Drei Lösungsansätze für Rüstzeiten im Sinne OPEX
Rüstzeitoptimierung ist kein einmaliges Projekt, sondern ein systematischer Prozess. Die folgenden drei Ansätze greifen ineinander und adressieren die Herausforderungen auf unterschiedlichen Ebenen.

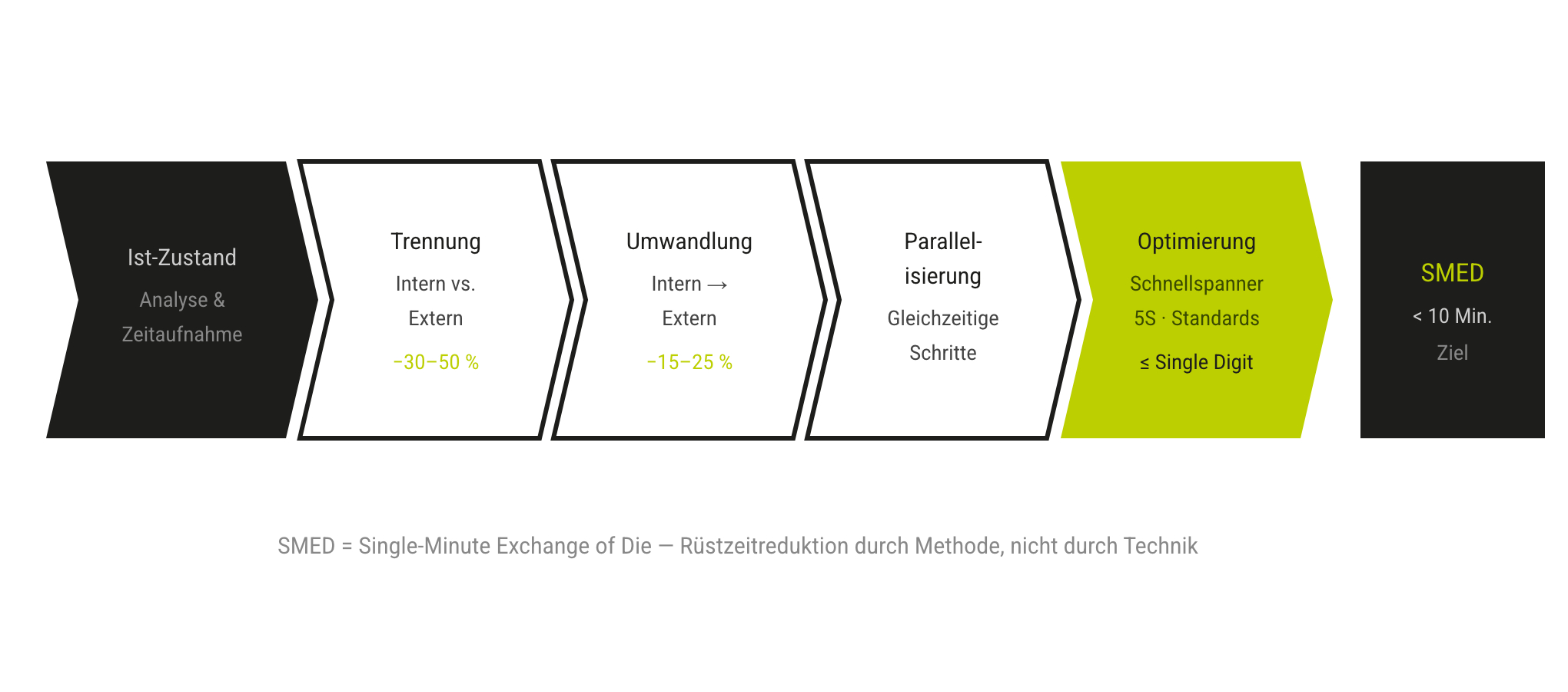

1. SMED-Methodik (Single-Minute Exchange of Die)
SMED ist die zentrale Methode zur systematischen Rüstzeitreduktion. Der Grundgedanke: Jeder Rüstvorgang besteht aus internen Schritten (Maschine steht) und externen Schritten (Maschine läuft). In der Praxis werden beide häufig vermischt, was die Stillstandszeit unnötig verlängert.
Die SMED-Vorgehensweise gliedert sich in klar definierte Phasen:
- Analyse und Ablaufbeobachtung: Der Ist-Zustand wird systematisch erfasst, z.B. per Videoaufzeichnung, REFA oder MTM.
- Sortierung in interne und externe Schritte: Allein durch diese Trennung lassen sich oft 30 bis 50 Prozent der Rüstzeit einsparen.
- Umwandlung von internem zu externem Rüsten: Schritte werden durch organisatorische oder technische Maßnahmen externalisiert.
- Parallelisierung von Tätigkeiten: Rüstschritte werden gleichzeitig statt nacheinander ausgeführt.
- Eliminierung von Such- und Wartezeiten: Reduktion von Verschwendung durch 5S.
- Mechanische Hilfsmittel: Schnellspannsysteme und Standardisierungen reduzieren die physische Rüstzeit auf das Minimum.

2. 5S und visuelles Management
Ordnung, Sauberkeit und Standards an der Rüststation schaffen die Grundlage dafür, dass SMED-Maßnahmen im Alltag wirksam bleiben. Schattenbretter für Werkzeuge machen fehlendes Material sofort sichtbar und eliminieren Suchzeiten vollständig. Farbkennzeichnungen ordnen Werkzeuge, Vorrichtungen und Material farblich der jeweiligen Anlage zu. Standardisierte Werkzeugkoffer sorgen dafür, dass für jeden Rüsttyp alles komplett bestückt bereitsteht. Ein-Punkt-Lektionen am Arbeitsplatz beschreiben die wichtigsten Rüstschritte visuell und kompakt für eine schnellere Einarbeitung und reibungslose Schichtübergaben.

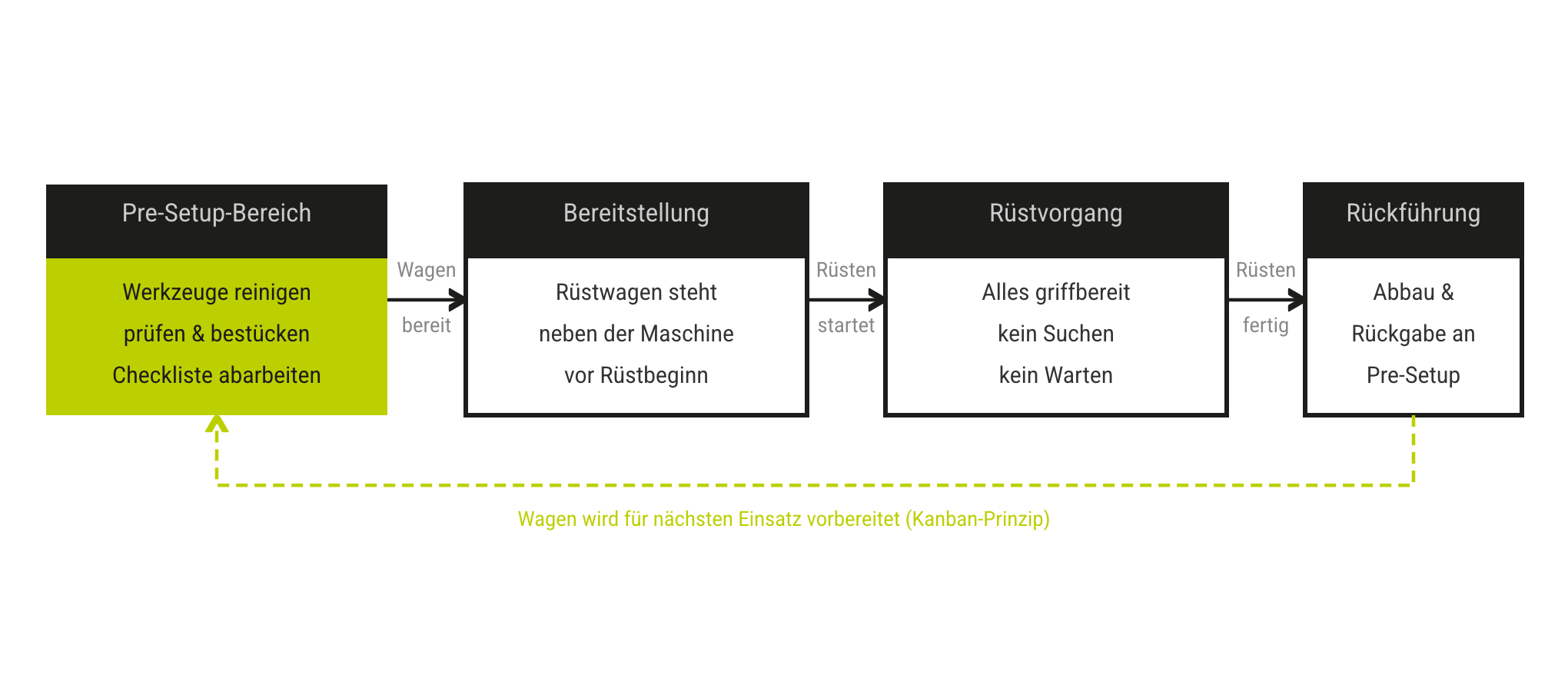

3. Rüstwagen und Materialbereitstellungskonzepte
Der dritte Hebel adressiert die Vorbereitung: Alles wird extern vorbereitet, während die Maschine noch das aktuelle Produkt fertigt. Rüstwagen und Schattenwagen stehen vor Beginn des Rüstvorgangs komplett vorbereitet neben der Maschine. Standardisierte Kanban-Boxen verwalten Werkzeuge nach dem Pull-System. Engpässe und fehlende Teile werden frühzeitig sichtbar. Checklisten für die Rüstvorbereitung machen den Prozess von einzelnen Personen unabhängig und reproduzierbar. Vorrüstplätze (Pre-Setup-Bereiche) in der Nähe der Produktionsanlage dienen der Reinigung, Prüfung und Zusammenstellung von Werkzeugen.

LEAN Insight
Die größten Rüstzeitgewinne entstehen nicht durch schnellere Schraubenschlüssel, sondern durch die konsequente Trennung von internem und externem Rüsten.
In unseren Projekten als Consulting Engineers sehen wir immer wieder: Unternehmen, die zum ersten Mal eine SMED-Analyse durchführen, stellen fest, dass 40 bis 60 Prozent der Rüstzeit auf Tätigkeiten entfallen, die bei laufender Maschine hätten stattfinden können. Dieses Potenzial zu heben erfordert keine Investition in neue Technik. Es erfordert Methode, Disziplin und den Willen zur Standardisierung.
Softwaregestütztes Rüst- und Instandhaltungsmanagement The LEAN Way
Die methodische Basis mit SMED, 5S und strukturierter Materialbereitstellung ist das Eine. Ein leistungsfähiges Werkzeug, das Rüstprozesse und Instandhaltung im Tagesgeschäft operativ abbildet und steuert, das Andere.
Das modular aufgebaute Softwaresystem der CAQ AG unterstützt Sie in all diesen Bereichen. Als integratives Element bildet das Rüst- und Instandhaltungsmanagement mittels PMS.NET das Rückgrat für die Planung, Verwaltung, Überwachung und Auswertung von Rüst- und Wartungsvorgängen.
Instandhaltungsmanagement im Detail: Die Softwarelösung deckt den gesamten Instandhaltungszyklus ab: Vorausplanung von Wartungsaufgaben, Durchführung von Wartungsaufgaben via strukturierter Checklisten, automatische Erinnerung an fällige Wartungen und Überwachung des Mindestbestands von Ersatzteilen. Ein integrierter KI-Assistent unterstützt bei der Erstellung von Prozessablaufdiagrammen und hilft, Wartungsstrategien datenbasiert zu optimieren.
Prozesslenkung und Kenntnisnahme: Relevante Dokumente werden direkt verknüpft, Prozesse als Workflows gestartet und sämtliche Änderungen lückenlos versioniert und rückverfolgt. Damit wird sichergestellt, dass Rüst- und Wartungsstandards nicht nur existieren, sondern aktiv gelebt und nachweisbar eingehalten werden.
Dokumentenmanagement: ISO-konforme Dokumentenlenkung und -steuerung, durchgängige Dokumentenhistorie und Versionsverwaltung. Rüstanweisungen, Ein-Punkt-Lektionen und SMED-Standards werden zentral verwaltet und stehen an jeder Anlage aktuell zur Verfügung.
Methode und Werkzeug kompetent verbinden
Die reine Anwendung einer neuen Software als Werkzeug im Rüst- und Instandhaltungsmanagement ist das Eine. Das Verständnis der zugrunde liegenden Methoden wie SMED, TPM und 5S und der Aufbau geeigneter Prozesse, Abläufe und zugehöriger Strukturen das Andere. Die Kombination dieser beiden Themen ist, was ein erfolgreiches Implementierungsprojekt ausmacht.
